Ход строительства Nametkin Tower. Январь 2025

В январе и первых числах февраля в комплексе бизнес-класса Nametkin Tower от ГК «Основа» во всех четырех секциях продолжается устройство фасадов, остекление, отделочные работы на подземных и надземных этажах, монтаж инженерных коммуникаций. Параллельно выполняется монтаж архитектурной подсветки дома.

Устройство навесного вентилируемого фасада, включая финишную облицовку алюминиевыми кассетами, ведется во всех четырех секциях комплекса. Общая готовность этих работ составляет 34,5%.

Оконные каркасы смонтированы на 77%, а остекление выполнено на 55%.

Продолжается монтаж архитектурной подсветки дома. К началу февраля смонтировано свыше 4,6 тыс. метров силового кабеля – это порядка 38% от общей протяженности всех кабельных линий подсветки.

Параллельно ведутся работы на кровле, на уровне 29-го этажа их готовность составляет 73%.

В межквартирных холлах и общественных пространствах на надземных этажах близится к завершению устройство напольной стяжки. В первой, второй и третьей секциях работы выполнены по 23-й этаж включительно, в четвертой секции – по 29-й этаж. Ведется монтаж лестничных ограждений.

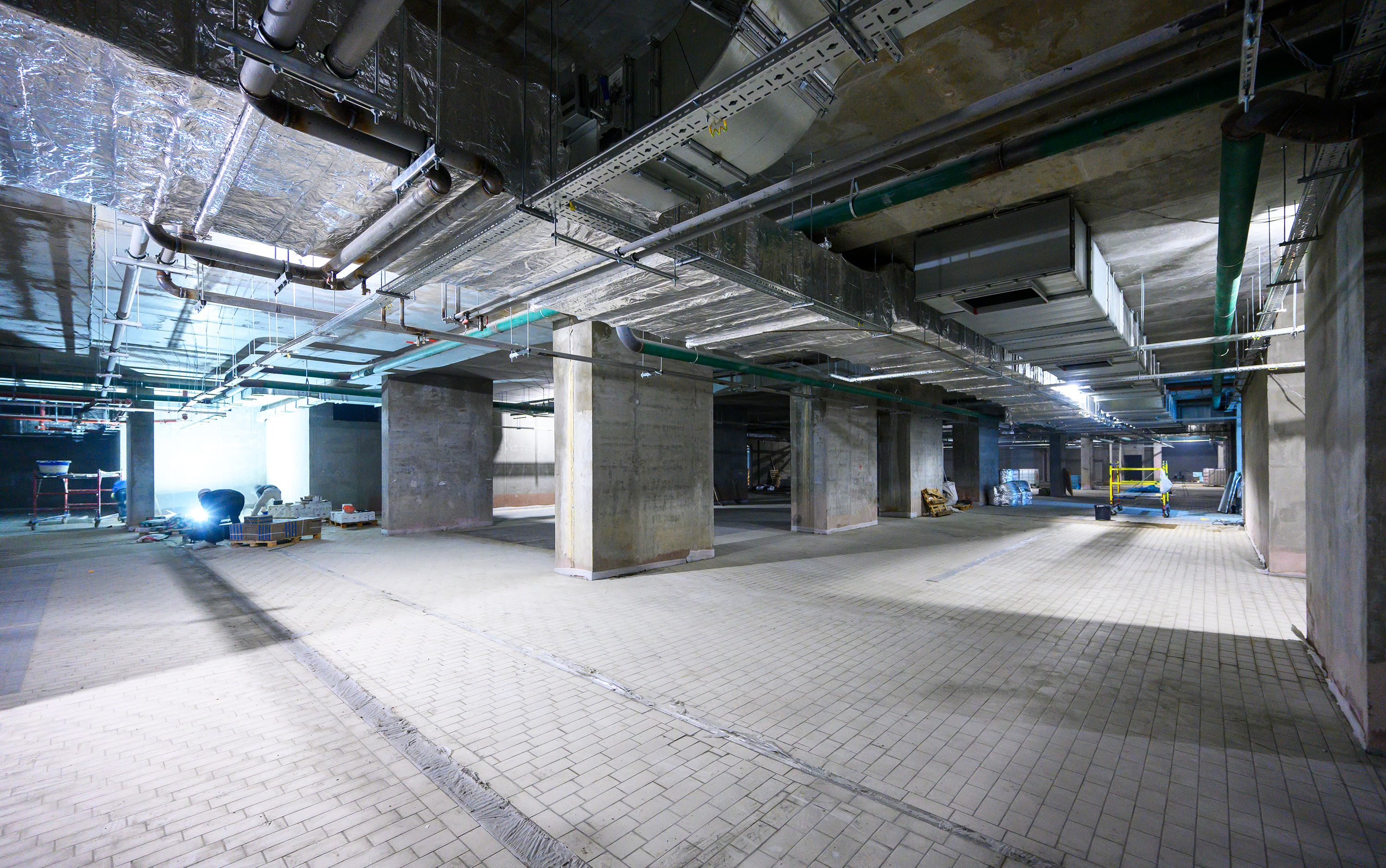

В двухуровневом подземном паркинге продолжается устройство цементно-песчаной стяжки и укладка керамогранитной напольной плитки – на сегодняшний день готовность этих работ составляет 66%. Также здесь выполняется финишная отделка стен и колонн с укладкой плитки.

На подземных уровнях на 24% смонтированы системы внутреннего противопожарного водопровода и автоматического пожаротушения, на 44% – системы электроосвещения и силового электрооборудования, на 52,5% – системы вентиляции и противодымной защиты. На 88% завершен монтаж системы внутреннего водостока и на 69% – системы хозяйственно-питьевого и горячего водоснабжения. Параллельно выполняется устройство систем отопления и теплоснабжения – к началу февраля готовность работ составляет 17%. Продолжается монтаж индивидуального теплового пункта.

На надземных уровнях на 37% выполнены системы хозяйственно-питьевого и горячего водоснабжения, на 80% – системы внутреннего противопожарного водопровода и автоматического пожаротушения. Готовность монтажа систем электроосвещения и силового электрооборудования составляет 39%, отопления и теплоснабжения – 46,6%, системы вентиляции – 54%.

Больше новостей можно узнать в наших соцсетях: в Telegram-канале и ВКонтакте.

Пресс-служба ГК «Основа»
