Ход строительства Emotion. Март 2024

В марте на площадке строительства комплекса Emotion от ГК «Основа» в «Большом Сити» активными темпами продолжались разработка и шпунтовое ограждение котлована, а также устройство свайного поля.

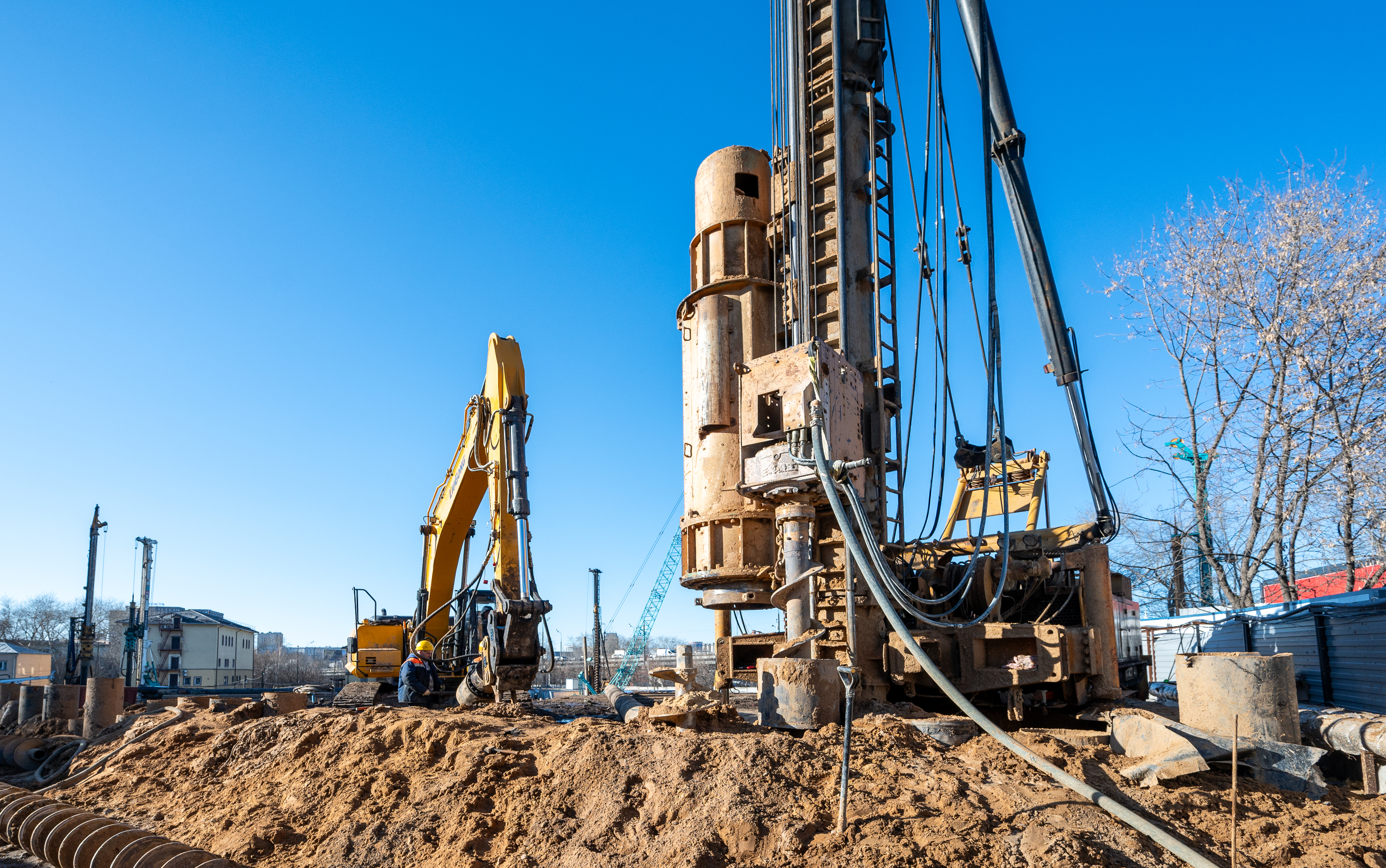

Так, к концу марта готовность работ по устройству буронабивных свай превысило 60%: на сегодняшний день забурено 162 сваи из предусмотренных по проекту 266 шт.
Параллельно выполняется шпунтовое ограждение котлована: на текущий момент заглублено 392 элемента шпунта из 721, что составляет 54%. Также здесь ведутся работы по устройству забирки, позволяющей укрепить стенки котлована.
Еще один вид работ, направленный на дополнительное укрепление шпунтового ограждения – устройство распределительного (обвязочного) пояса, к которому строители приступили в марте.
Также на площадке продолжаются работы по устройству водопонижения: к концу месяца выполнено устройство 8 из 24 водопонизительных скважин и 2 из 6 пьезометрических скважин.
Все работы ведутся в строгом соответствии с графиком.
