Ход строительства МИРАПОЛИС. Октябрь 2023
На площадке строительства МИРАПОЛИС от ГК «Основа» на проспекте Мира активно продолжаются монолитные работы.
Так, на участке строительства первого и третьего корпусов работы ведутся на уровне -1 этажа – здесь выполняется армирование и бетонирование стен и колонн.
К концу октября в четвертом корпусе строители завершили устройство бетонной подготовки и сегодня выполняют вязку арматуры под заливку фундаментной плиты.
На участке строительства второго корпуса ведутся работы по устройству основания грунта под бетонную подготовку.

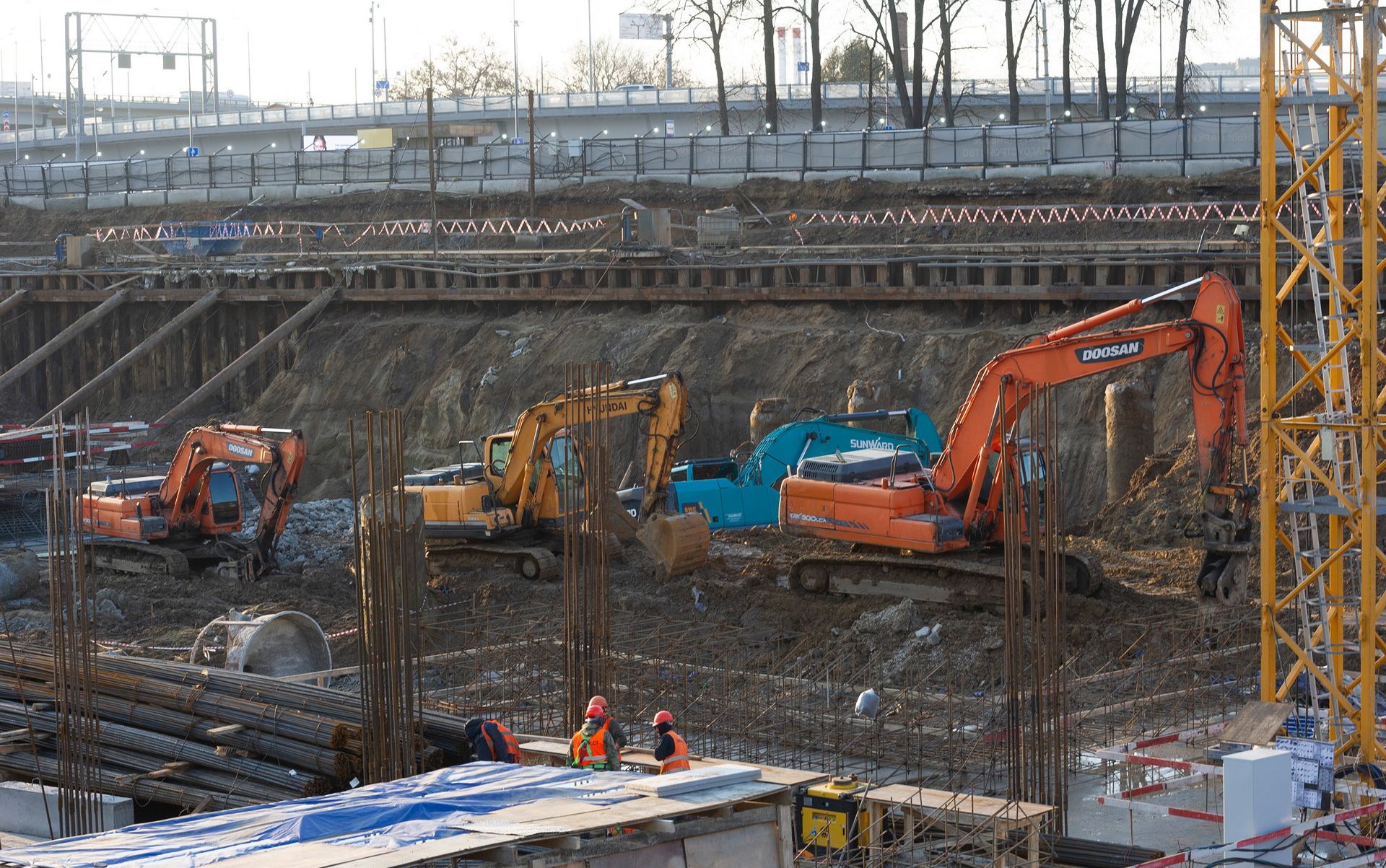

Параллельно завершаются работы по разработке котлована и устройству распорной системы. Работы по установке стальных двутавров завершены на 87%, а разработка котлована выполнена в полном объеме.
В октябре количество рабочих на площадке строительства выросло до 215 человек.
Больше новостей можно узнать в наших соцсетях: в Telegram-канале и во ВКонтакте.
Пресс-служба ГК «Основа»
