Ход строительства VERY на Ботанической. Январь 2024

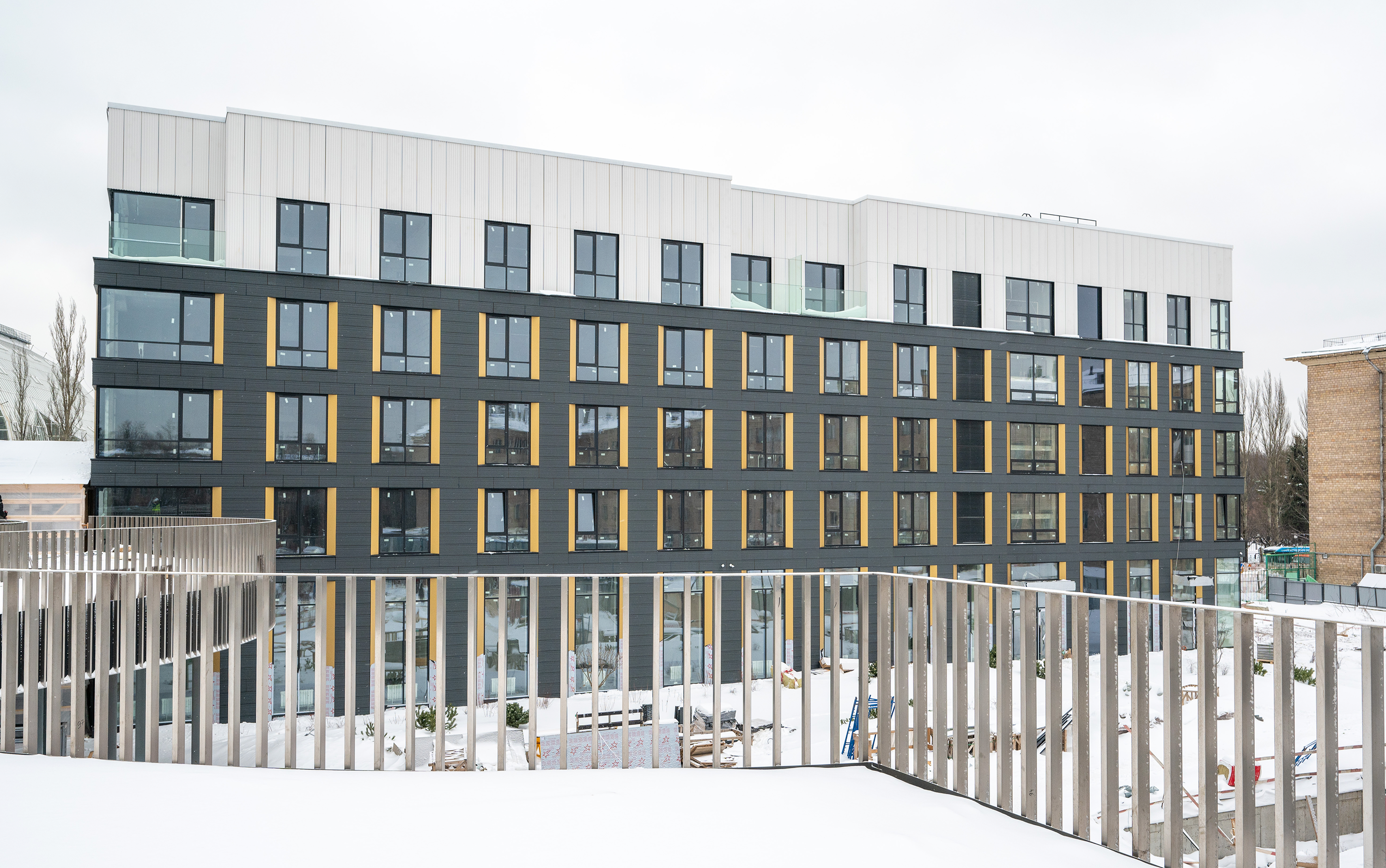

В январе 2024 года сразу после новогодних праздников на площадке строительства первой очереди эко-квартала VERY на Ботанической от ГК «Основа» приступили к завершению всех видов работ. Так, сегодня здесь выполняется благоустройство двор-парка, отделочные работы на парящем мосту, завершаются фасадные работы, остекление, отделка и монтаж инженерных коммуникаций в двух жилых корпусах, корпусе с апартаментами и SPA-центре с бассейном.
Так, в большом дворе-парке на сегодняшний день продолжаются отделочные работы пешеходного моста, а именно – подготовка каркаса моста к зашивке потолков моста алюминиевыми ламелями. Готовность этих работ составляет 70%. Гидроизоляция моста выполнена на 100%, на 100% смонтированы ограждающие конструкции моста, а также лестниц из нержавеющей стали. Параллельно выполняется покрытие плиткой полотна моста – к концу января здесь уложено 690 кв. метров плитки, что составляет 97,5% от общего объема работ.
Также к завершению подходит укладка тротуарной плитки. На сегодняшний день на придомовой территории уложено свыше 5,1 тыс. кв. метров плитки, и готовность работ превысила 89%.
Над одной из детских площадок установлен большой тент площадью 630 кв. метров, что позволит маленьким жителям эко-квартала VERY на Ботанической наслаждаться прогулками и играми на свежем воздухе в любую погоду. Тент – это, действительно, уникальная конструкция, по площади входящая в число крупнейших в России и Европе. Для монтажа использовались тяжелые металлоконструкции из монолитного основания, что гарантирует максимальную долговечность и безопасность.
В двух жилых корпусах, клубном корпусе с апартаментами и SPA-центре с бассейном завершаются фасадные работы, остекление и отделка. Так, к концу января в корпусе с апартаментами на 100% выполнена облицовка каркасов и остекление, а также выполнена установка стеклопакетов.
В первом жилом корпусе на 100% завершена установка оконных каркасов и на 97% смонтированы стеклопакеты. На фасадах башни в полном объеме смонтировано два слоя утеплителя, а готовность устройства алюминиевых панелей превышает 87%. Параллельно в корпусе выполняется устройство корзин для внешних блоков кондиционеров – эти работы выполнены на 46%, на 72% завершен монтаж стеклофибробетонных панелей.
Во втором жилом корпусе установка каркасов выполнена на 99% и на 94% завершено остекление. Монтаж утеплителя здесь подходит к завершению: первый слой смонтирован на 99% и второй – на 95%. Готовность фасадных работ превышает 87%. При этом стеклофибробетонные панели во втором корпусе смонтированы на 90%, а корзины для внешних блоков кондиционеров – на 24%.
В отдельно стоящем SPA-центре с бассейном на 100% смонтированы оконные каркасы и на 92% завершено заполнение светопрозрачных витражных конструкций. Фасадные работы в этом корпусе выполнены в полном объеме.
Параллельно во всех корпусах продолжаются отделочные работы. Так, на подземном уровне в двух жилых корпусах, корпусе с апартаментами и SPA-центре в полном объеме выполнено финишное покрытие пола и стен в технических помещениях, лестничных пролетах и общественных пространствах.
В первом корпусе в коридорах и лифтовых холлах на 100% завершена стяжка пола и укладка напольной плитки. На 68% выполнена финишная отделка стен. Подвесной потолок на металлокаркасе смонтирован на 62%, на 93% выполнена покраска запотолочного пространства. На 27% смонтирован реечный потолок.
На лестницах в общественных пространствах первого жилого корпуса на 62,6% завершена финишная отделка стен и на 53% - потолка, на 100% уложена напольная плитка. На первом этаже укладка плитки выполнена на 96% и на 14% выполнена финишная отделка стен. В помещении, предназначенном для управляющей компании, в полном объеме выполнена отделка стен и уложена напольная плитка.
Во втором корпусе в коридорах и лифтовом холле финишная отделка стен выполнена на 78%, напольная плитка уложена на 98%. Подвесной потолок на металлокаркасе смонтирован на 79%, а покраска запотолочного пространства завершена на 95%. Устройство реечного потолка выполнено на 38%. В лестничных пролетах финишная отделка потолка и стен также завершается. На первом этаже на 100% завершено устройство напольной стяжки.
В квартирах второго корпуса, где по ДДУ предусмотрена отделка white box, на 97% выполнено устройство межкомнатных перегородок.
В SPA-центре с бассейном стяжка пола выполнена на 100%, устройство керамогранитной плитки завершено на 49%. Подготовка стен под отделку здесь завершено на 87% и на 37,5% выполнена дизайнерская отделка стен. Готовность работ по отделке потолка превышает 30%.
В помещении, где разместится отделение почты, в полном объеме выполнена подготовка стен под отделку и укладка напольной плитки.
Также в эко-квартале VERY на Ботанической к завершению подошли работы по устройству инженерных коммуникаций: в среднем в двух жилых башнях, корпусе с апартаментами и в подземном паркинге эти работы выполнены на 94%. В SPA-центре с бассейном на 70% выполнен монтаж силового электрооборудования и внутреннего электроосвещения, на 63% завершено устройство слаботочных сетей.
Больше новостей можно узнать в наших соцсетях: в Telegram-канале и во ВКонтакте.
Пресс-служба ГК «Основа»
